【小岛片区截污管网工程】动态之十五:2016年1月12日—1月18日工程进展情况
2016/1/18 19:28:22 点击:
2016年1月12日—18日
工 程 进 展 情 况

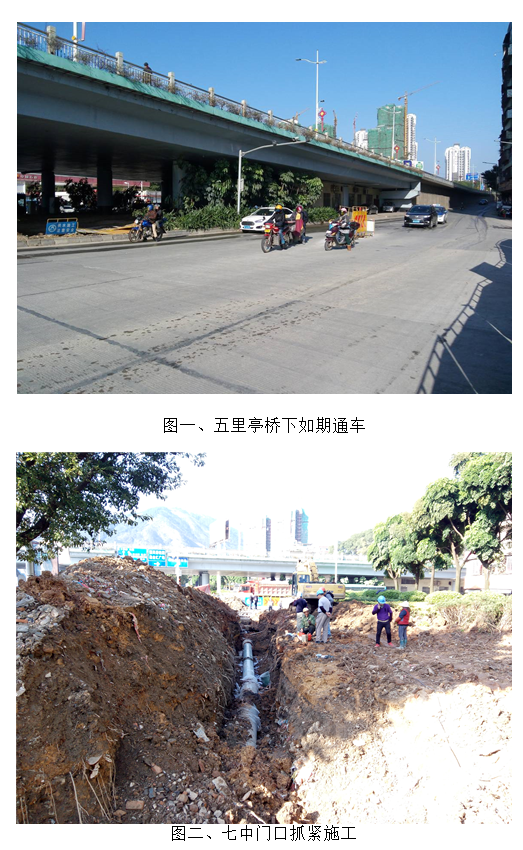

根据市委、市政府要求在“两会”前完工的指示精神,我公司组织精干力量抓紧一切时机抢进度,主干道基本在“两会”前恢复了通车,目前还有一些收尾工程正在紧张进行着。

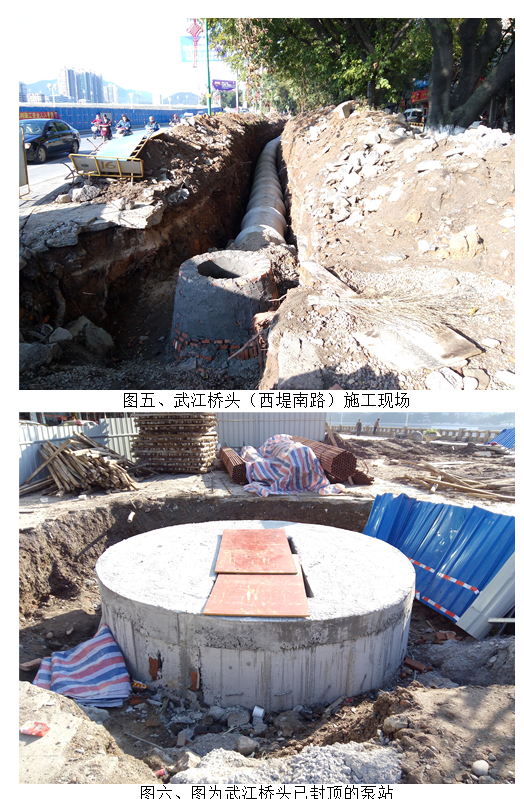

截止至2016年1月18日,管道工程已完成96%。东线除河滨公园约20米的路段需配合水务局旧河堤加固工程待险情解除后再施工,其余路段已全部完工并恢复通车;西线除浈江区住建局门口(花基)正在修复、七中门口(花基)约50米的路段正在施工、武江桥头约50米的路段正在施工,其余路段已完工并恢复通车。
13个提升泵站工作也在紧张的施工中,目前已完成85%。其中,3个泵站已完成土建工程并修复好路面;2个泵站已经封顶;其余都已完成封底。
韶关市自来水公司办公室
2016年1月18日
