【小岛片区截污管网工程】动态之十四 2016年1月5日—11日 工 程 进 展 情 况
根据市委、市政府的“确保两会前完工”的指示精神,我公司利用节假日、下雨天加班加点赶进度。截止至2016年1月11日,除环园西过马路约180米、五里亭桥下过马路约40米、西河桥头过人行道约20米、河滨公园需配合水务局施工约20米的管道待铺设,其余路段管道都已铺设完毕,全部进入修复路面阶段,预计管道工程可在两会前完工。13个泵站也在有条不紊的进行中。目前,管道部分已完成约94%,泵站部分已完成80%。具体情况如下:
一、管道工程
1. 浈江区住建局门口
正在修复路面。
2. 七中门口(约40米)
过马路管道连接处正在施工,目前还有约40米。
3. 小岛饭店门口
路面已修复完毕,预计今晚(1月11日)即可恢复通车。
4. 西河桥头(约20米)
路面已修复完毕,预计今晚(1月11日)即可恢复通车。
注:与旧管道连接工程正在施工。
5. 武江桥头至环园西7栋花基(约180米)
已铺设管道并回填约222米,还有过马路约180米正在施工。
6. 河滨公园(约20米)
配合水务局旧河堤改造施工要求,待险情解除后再开工。
7. 顶管施工路段
顶管已施工完毕,正在进行后续收尾工作。
二、提升泵站工程
13个提升泵站,已有3个泵站完成了盖板支模,即将进入修复路面和安装设备等后续工作;5个泵站已封底;5个泵站已沉到设计标高位置,进展顺利。
韶关市自来水公司办公室
2016年1月11日

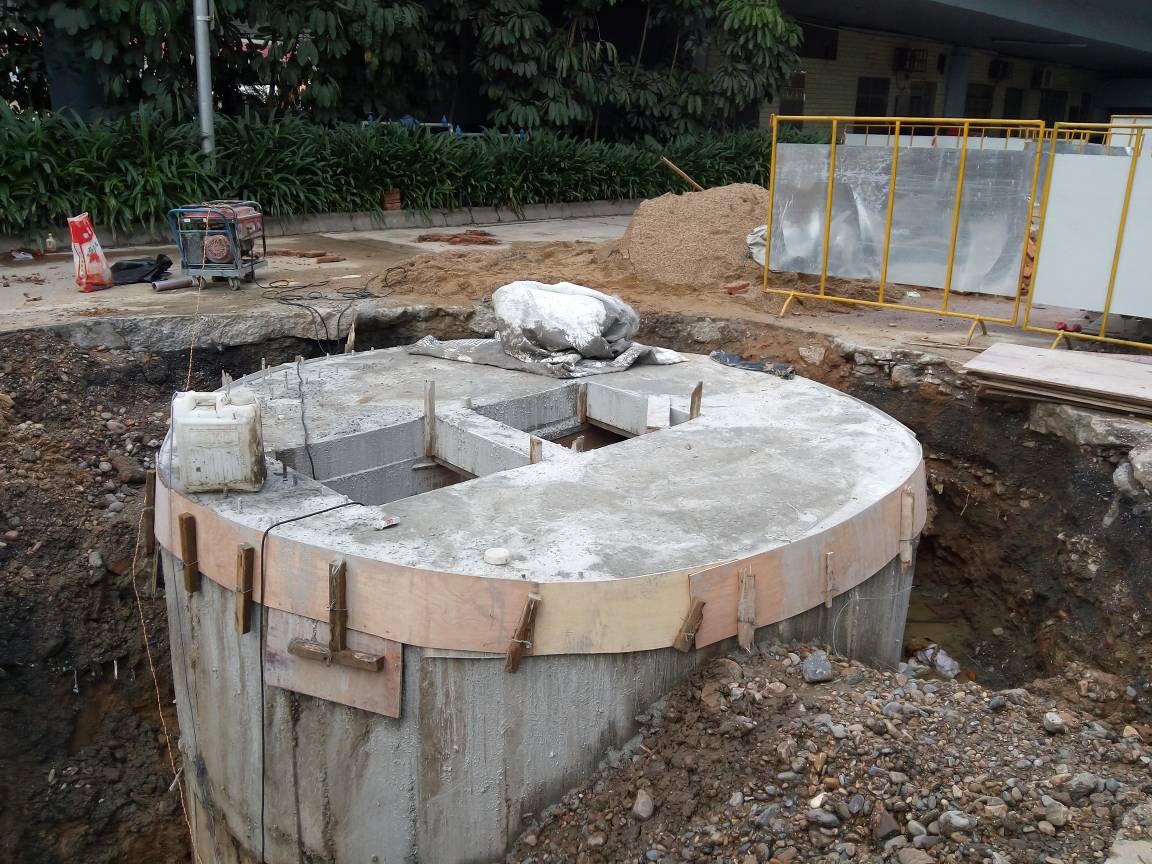

图一、七中门口热火朝天的修复路面中

图二、浈江区住建局门口的管道已铺设完毕,正在铺混凝土。

图三、小岛饭店门口预计11日晚上即可恢复通车

图四、西河桥头怡馨酒店门口预计11日晚上即可恢复通车
图五、环园西绿化带已铺设管道约220米并回填

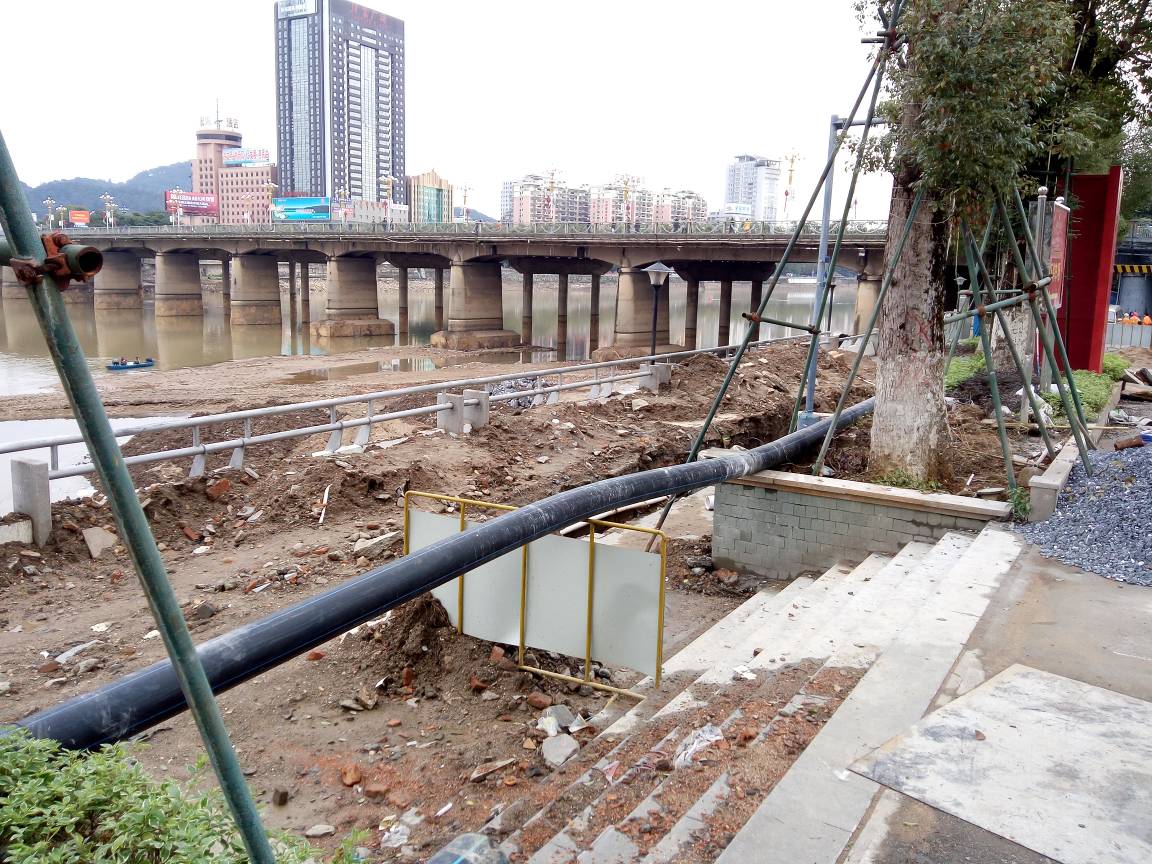

图六、环园西绿化带过马路施工难度较大
图七、为配合水务局旧河堤加固工程的实施,河滨公园约20米路段暂时停工

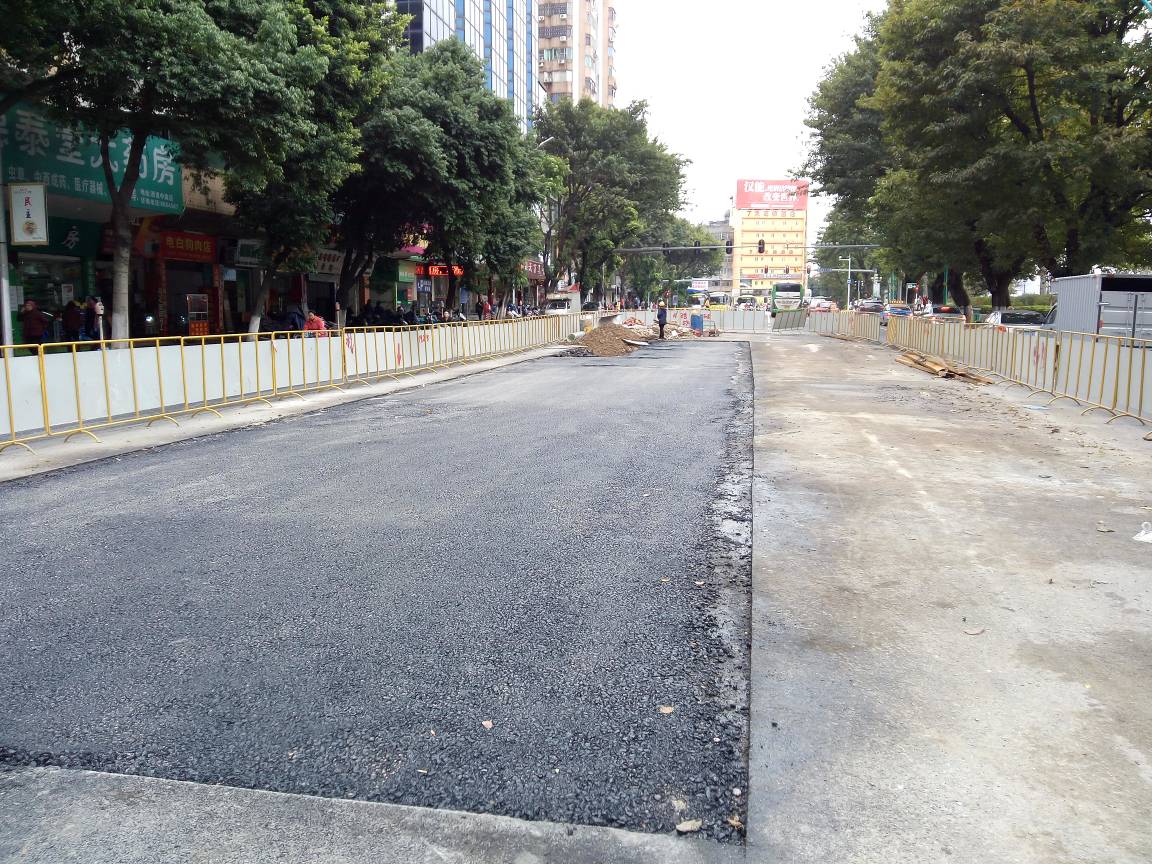

图八、东堤路中山路路口至太傅庙路段进入最后修复路面阶段

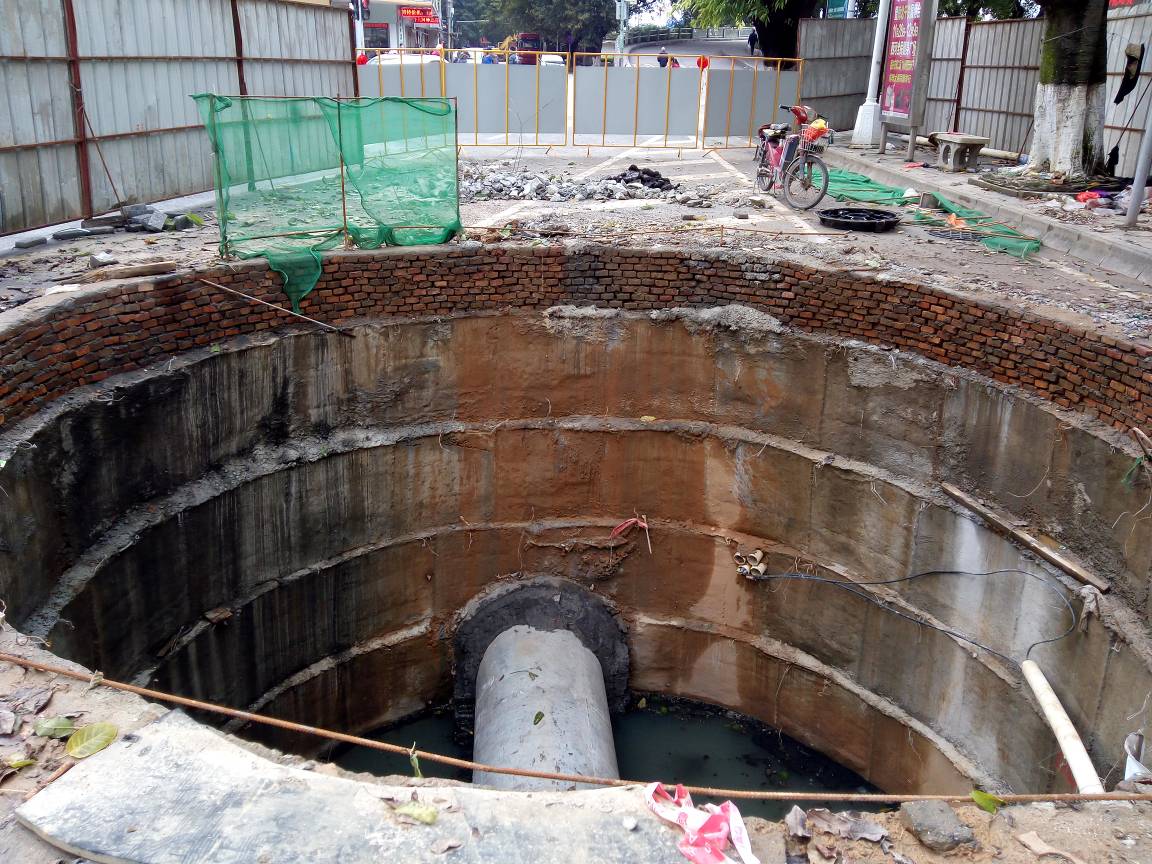

图九、已有3个泵站已完成盖板支模

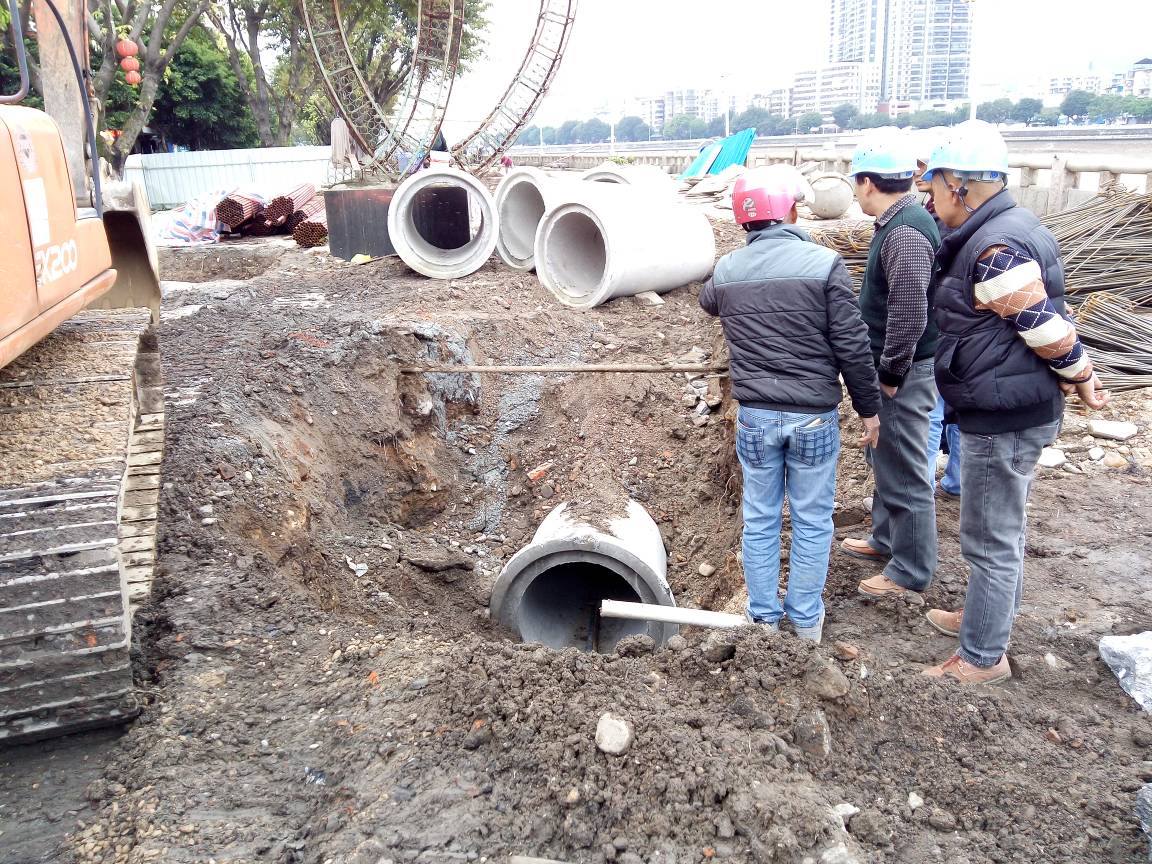

图十、武江桥头的顶管施工路段已完成,进入收尾工作
